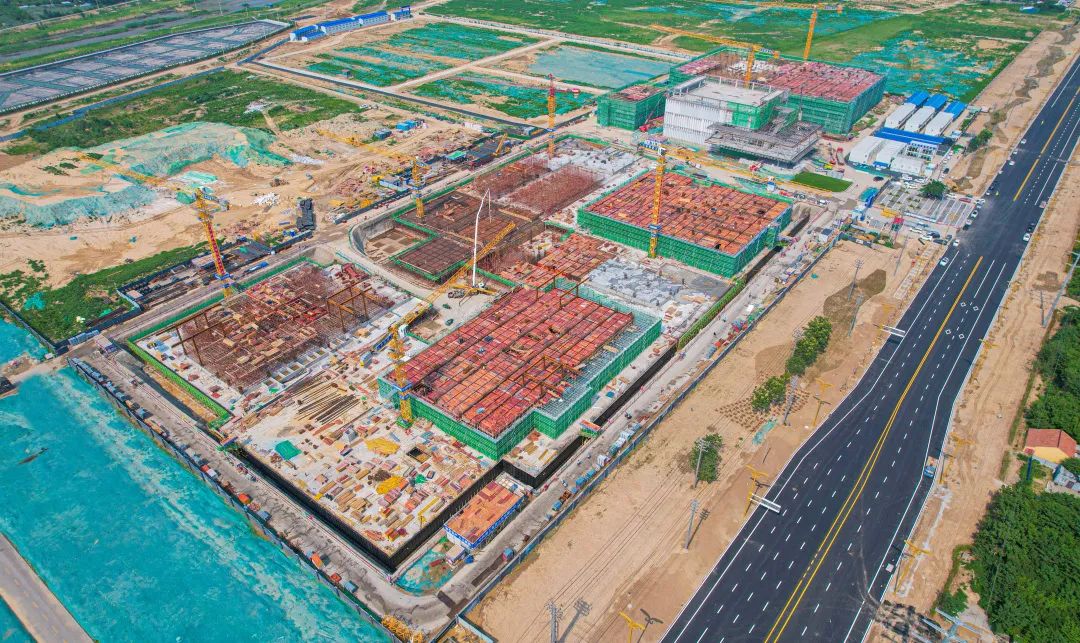

“新基建”是當下最熱門的話題,“加快新型基礎設施建設”被寫入政府工作報告,從大數據到人工智能,從云計算到5G,這些代表未來的前沿科技正伴隨新基建的浪潮全面來襲。6月20日,隨著最后一方混凝土澆筑完成,中鐵建工第二公司承建的“新基建”代表工程之一,濰坊大數據與5G新材料產業一期南區EPC項目“沖出正負零”,提前10天完成A1#地下室封頂節點,中鐵建工第二公司充分發揮自身優勢,火力全開,努力為“新基建”領域增添助力。
濰坊大數據與5G新材料產業一期南區EPC項目,位于濰坊市寒亭區,共建設八個單體,總建筑面積約13.24萬平方米,項目為結合區域數字、智慧發展需要實施的產業園區,規劃建設國內一流的超算中心,
打造濰坊市云計算中心山東區塊鏈產業基地、5G新材料產業基地,作為2022年山東省重點項目,對賦能智慧城市、數字經濟的發展具有重大意義。
濰坊大數據與5G新材料產業一期南區EPC項目,存在工期緊、基坑深,地下水位高、人防面積大等特點,進場伊始項目團隊以質量精品為目標,科學合理組織施工,真抓實干、高效推進,現場管理人員與400余名工人,115個晝夜,全力保證施工進度與質量。方案、交底、工序樣板先行,推行質量安全周檢制度、工序穿插制度,精細化施工管理,嚴格把控施工質量,自2月24日正式開工以來完成土方開挖17 萬方,深基坑支護作業,降水工程,鋼筋綁扎7000 余噸,澆筑混凝土4 萬余立方米,立護模板8 萬余平方米,真正做到全線全面飽和施工,在全國多點疫情爆發,濰坊市疫情形式嚴峻的情況下,項目第一時間啟動疫情防控方案,鎖定工期目標,通過增加施工人員、分區流水施工,縮短施工工序間隔等措施,科學統籌、精準施策、多措并舉,提前報備、積極溝通材料運輸,保證了項目物資供應,全力以赴加快建設步伐,確保施工任務目標的完成,收獲甲方表揚信一封。
期到必成戰困難,矢志奮斗成精品,中鐵建工第二公司將秉持“勇于跨越 追求卓越”的精神,圓滿完成后續工程建設任務,為數字經濟賦能城市發展,貢獻建工力量。
