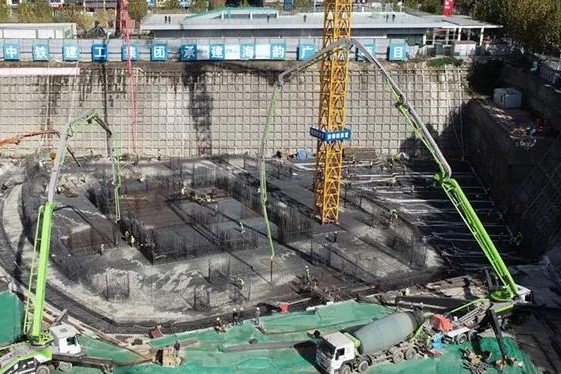

11月9日,經過 60個小時的連續奮戰,中鐵建工集團山東公司日照海韻廣場智慧物貿綜合體項目1號樓,1.5萬方大體積混凝土筏板,澆筑工作圓滿完成,標志著這座高達390米的“山東濱海第一高樓”主體施工全面展開,吹響了 “決戰四季度,決勝保目標”專項勞動競賽的大干號角。
本次大體積基礎混凝土澆筑投入了4臺67米汽車泵,60輛罐車,88名一線建設者晝夜連續24小時不間斷施工60 個小時單次完成1.5萬立方混凝土澆筑,相當于注滿18 個標準游泳池,刷新了日照房建領域一次性澆筑最大方量混凝土的記錄,用央企實力再一次創造了“中鐵速度”。
日照海韻廣場智慧物貿綜合體項目位于日照市中央活力區核心地段,由一棟5A甲級寫字樓,兩棟高層云端公寓,六棟精裝智能住宅和高端商業廣場組成。建成后,將匯聚瓦日鐵路沿線三十多家大型優質企業,構建沿線智慧物貿大數據基礎平臺,成為日照市乃至山東省首屈一指的地標性綜合體。其中,1號樓為390米超高層建筑,是集辦公、酒店為一體的綜合體,是省內在建超高層之一;2號樓為超高層公寓、寫字樓,高度248.9米,地下3層,地上72層。

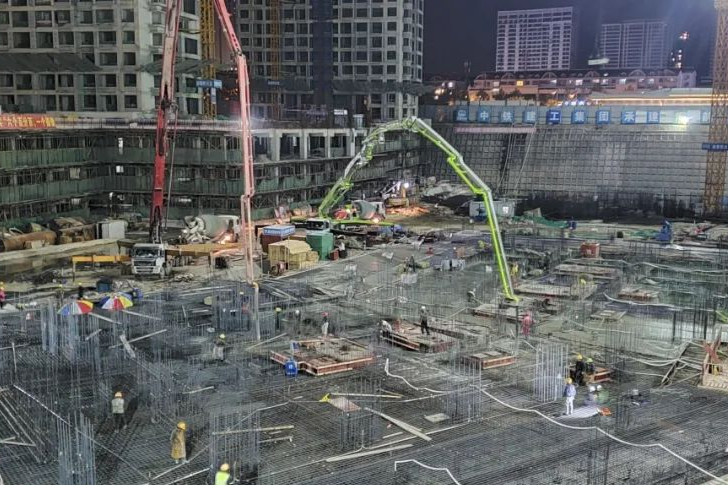

11月4日18時,日照海韻廣場智慧物貿綜合體項目2號樓在場地受限的條件下,用時90小時,用兩臺67米汽車泵累計澆筑混凝土9485方,圓滿完成大體積混凝土筏板澆筑工作。本次基礎筏板澆筑各項工序嚴格按按照時間節點有序推進,6天6夜完成103 顆樁破樁、吊樁、樁頭鋼筋調直等工作,5天完成鋼管總長度16000 米的電梯坑滿堂架架體搭設,20天完成700 噸鋼筋綁扎工作,2天完成總長度3000米降溫管材料加工及布置。
五天后,項目團隊奮戰60小時又一次圓滿完成,完成多達1.5萬方的大體積混凝土筏板澆筑,梅開二度!再次刷新新紀錄!詮釋了“勇于跨域 追求卓越”的中鐵精神。由于項目位處日照中央商務區,施工現場場地狹小、附近道路高峰期限行,為施工作業帶來了極大難題,項目部在場內場外安排值班人員疏導進出場的商砼車,在場內及周邊道路合理安排停靠位置,確保澆筑工作連續進行。筏板澆筑前,項目團隊提前精確計算使用方量與攪拌站做好供貨溝通,澆筑期間,項目安排專人輪流不間斷值班檢查混凝土塌落度、骨料級配等參數,確保混凝土在滿足質量的前提下及時供應。基礎混凝土澆筑面積過大,為防止?jié)仓谐霈F(xiàn)冷縫,澆筑采用從基礎北段一次性澆筑至4.5米結構標高混凝土由南至北自流平,每一個泵管口配4個振搗手,8名振搗手隨灰流方向相向東西來回振搗,有效保證了混凝土澆筑成型質量。在兄弟項目的通力配合下采用三班倒方式,確保現場施工24小時不間斷作業,有效把控了施工進度及安全質量,最終圓滿完成大體積混凝土澆筑任務
黃沙百戰穿金甲 不破樓蘭終不還。中鐵建工山東公司將堅定必勝信念,以昂揚的斗志。全力進入沖刺四季度的決戰狀態,力爭交出光榮答卷 !
